Отчёт о статусе проекта

Пример отчёта о статусе проекта

Отчёт о статусе проекта — это короткая управленческая сводка о текущем состоянии проекта: что сделано, где возникли отклонения, чего ожидать дальше и какие решения нужны от заказчика или руководства. Хороший отчёт не пересказывает всю историю работ. Он помогает за несколько минут понять, движется ли проект к цели и где требуется вмешательство.

Я впервые столкнулся с таким документом в 2005 году: до конца дня нужно было подготовить отчёт по проекту разработки интернет-магазина. Тогда отчётность собиралась вручную в Excel, PowerPoint и Microsoft Project. Инструменты изменились, но главный принцип остался прежним: статус должен превращать разрозненные данные проекта в понятную картину для принятия решений.

Ниже — практическая структура отчёта, критерии качества и рекомендации, которые можно адаптировать под ИТ-, строительные, организационные и внутренние проекты.

Зачем нужен отчёт о статусе проекта

Регулярный статус-отчёт решает сразу несколько задач:

  • показывает фактическое состояние сроков, бюджета, содержания и ключевых результатов;
  • фиксирует достижения за отчётный период и план следующего периода;
  • делает отклонения, риски и проблемы видимыми до того, как они станут критическими;
  • формулирует вопросы и решения, требующие участия заказчика;
  • синхронизирует руководителя проекта, команду, спонсора и заинтересованные подразделения;
  • создаёт историю проекта, по которой можно восстановить причины управленческих решений.

Отчёт полезен только тогда, когда после его чтения понятно, что происходит и что необходимо сделать. Если документ содержит много данных, но не помогает принять решение, это архив, а не инструмент управления.

Кому адресован статус-отчёт

Руководителю проекта

Подготовка отчёта заставляет регулярно оценивать проект целиком, а не только реагировать на текущие задачи. Пустой раздел «Полученные результаты» быстро показывает, что команда занята, но значимого продвижения за период нет. Сравнение плана и факта помогает руководителю своевременно пересмотреть приоритеты, договорённости и загрузку участников.

Заказчику и спонсору

Заказчику обычно не нужно читать рабочую переписку, протоколы и подробный календарный план. Ему нужна короткая сводка: достигнут ли ожидаемый результат, соблюдаются ли обязательства и какое решение требуется от него сейчас. Именно поэтому вопросы на эскалацию должны быть сформулированы прямо, с последствиями и рекомендуемым вариантом действия.

Краткий отчёт о статусе проекта

Команде проекта

Участник видит не только свои задачи, но и общий результат, зависимости между направлениями и приоритеты следующего периода. Это особенно важно, если работа нескольких групп должна сойтись к общей контрольной точке.

Руководителям подразделений и другим заинтересованным сторонам

Часть решений проекта влияет на людей, бюджеты и процессы за пределами команды. Например, изменение фирменного стиля может потребовать заранее заложить расходы на спецодежду. Статус-отчёт позволяет таким участникам подготовиться, не погружаясь в ежедневное управление проектом.

Что должно быть в отчёте о статусе проекта

Единого обязательного шаблона нет, но для большинства проектов достаточно следующих разделов.

1. Общий статус

В начале укажите название проекта, отчётный период, руководителя и дату актуализации. Затем дайте краткую оценку состояния — например, зелёный, жёлтый или красный статус — и объясните её одним-двумя предложениями.

  • Зелёный: проект выполняется в допустимых границах, вмешательство не требуется.
  • Жёлтый: есть существенное отклонение или риск, но команда располагает реалистичным планом восстановления.
  • Красный: цель, срок, бюджет или результат находятся под угрозой; требуется решение за пределами полномочий команды.

Цвет без объяснения бесполезен. Для жёлтого и красного статуса обязательно укажите причину, последствия и необходимое действие.

2. Результаты отчётного периода

Перечислите завершённые результаты, принятые документы, достигнутые вехи и важные договорённости. Формулировка «провели пять встреч» описывает активность, но не результат. Лучше написать: «Согласовали требования к модулю закупок и передали их в разработку».

3. План следующего периода

Укажите ближайшие результаты, контрольные точки, сроки и ответственных. Этот блок связывает отчёт с действиями команды и позволяет на следующей встрече проверить выполнение обещаний.

4. Сроки и прогноз завершения

Покажите базовую и текущую прогнозную дату ключевых вех. Если прогноз изменился, объясните причину и влияние на следующие этапы. Важно показывать не только уже возникшую просрочку, но и ожидаемый итог с учётом текущей динамики.

5. Бюджет и ресурсы

Для проекта с финансовым контролем достаточно плановых, фактических и прогнозных затрат, а также краткого объяснения существенных отклонений. Если главная проблема связана с людьми или оборудованием, покажите дефицит ресурсов и его влияние на сроки.

6. Риски, проблемы и изменения

Не смешивайте эти понятия:

  • риск — возможное событие, которое ещё не произошло;
  • проблема — событие, которое уже влияет на проект;
  • изменение — согласуемая корректировка содержания, сроков, бюджета или способа реализации.

В отчёт включают только значимые позиции: описание, влияние, владельца и план реагирования. Полный реестр лучше хранить отдельно.

7. Решения и вопросы к заказчику

Это один из наиболее ценных разделов. Для каждого вопроса укажите рекомендуемое решение, альтернативы, крайний срок и последствия задержки. Вместо «нужно обсудить интеграцию» напишите: «До 12 сентября утвердить источник справочника клиентов; при задержке тестирование интеграции сдвинется на неделю».

Пример краткой структуры отчёта

Ниже — каркас, который можно перенести в корпоративный шаблон:

  1. Паспорт: проект, период, руководитель, дата отчёта.
  2. Общий статус: цвет, краткий вывод и динамика относительно прошлого периода.
  3. Достигнутые результаты: три–пять наиболее важных итогов.
  4. План: результаты следующего периода, даты и ответственные.
  5. Контрольные точки: базовая дата, прогноз и отклонение.
  6. Бюджет/ресурсы: план, факт, прогноз и комментарий.
  7. Ключевые риски и проблемы: влияние, владелец, действие.
  8. Решения: что требуется, от кого и к какой дате.

Пример отчёта о статусе проекта для заказчика

Для небольшого проекта такой отчёт обычно помещается на одной-двух страницах. Для программы или портфеля можно добавить сводную панель по нескольким проектам, сохранив единые правила оценки.

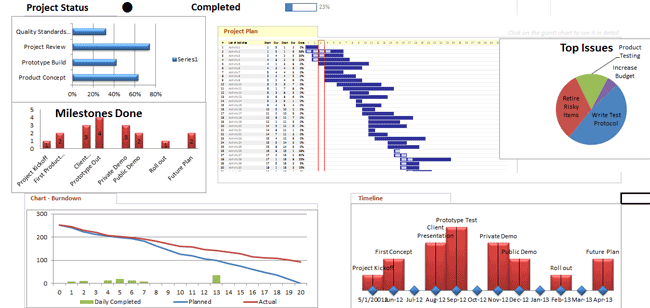

Пример отчёта о статусе портфеля проектов

Как часто готовить отчёт

Периодичность зависит от скорости изменений и управленческого цикла:

  • еженедельно — для интенсивной реализации и проектов с высоким риском;
  • раз в две недели — для стабильных проектов со спринтами или регулярными контрольными точками;
  • ежемесячно — для долгих программ, портфелей и отчётности руководству;
  • дополнительно вне графика — при критическом отклонении, которое нельзя откладывать до очередного отчёта.

Дата выпуска должна быть закреплена в плане коммуникаций. Лучше короткий отчёт в один и тот же день, чем большой документ, появляющийся нерегулярно.

Как организовать подготовку

  1. Зафиксируйте единый шаблон и правила расчёта статуса.
  2. Назначьте владельцев исходных данных: сроки, бюджет, риски и результаты.
  3. Определите дату актуализации и дату отправки отчёта.
  4. Сначала обновляйте первичные данные проекта, затем формируйте сводку.
  5. Обсуждайте отчёт на короткой статус-встрече и фиксируйте решения.
  6. Храните выпуски последовательно, чтобы видеть изменение прогноза.

Отчёт можно собирать в таблице, презентации, системе управления проектами или BI-инструменте. Выбор программы вторичен: важнее единые определения, актуальные данные и понятная ответственность за их качество.

Частые вопросы

Чем статус-отчёт отличается от протокола встречи?

Протокол фиксирует обсуждение, решения и поручения конкретной встречи. Статус-отчёт показывает состояние проекта за период и прогноз его завершения. Документы дополняют друг друга: принятые на встрече решения могут попасть в отчёт, но заменять им общую картину проекта нельзя.

Кто должен готовить отчёт?

Ответственность за итоговый документ обычно несёт руководитель проекта. При этом владельцы направлений предоставляют актуальные данные по своим результатам, рискам и прогнозам. В проектном офисе единый шаблон и сводную портфельную отчётность может поддерживать администратор или аналитик PMO.

Нужно ли показывать заказчику внутренние проблемы команды?

Показывать следует не все рабочие сложности, а те, которые влияют на результат, срок, бюджет или требуют решения заказчика. Формулировка должна быть деловой: факт, влияние, план действий и необходимое решение. Скрывать значимое отклонение опаснее, чем своевременно сообщить о нём.

Можно ли автоматизировать статус-отчёт полностью?

Система может автоматически собрать даты, трудозатраты, стоимость и показатели выполнения. Но управленческий вывод, прогноз, оценка риска и формулировка решения требуют участия ответственного человека. Автоматизация сокращает ручную работу, но не заменяет интерпретацию данных.

Частые ошибки

  • перечислять действия вместо достигнутых результатов;
  • скрывать плохой статус до появления необратимой проблемы;
  • показывать только прошлое без прогноза завершения;
  • перегружать основной документ подробностями из рабочих реестров;
  • использовать цветовые индикаторы без критериев;
  • сообщать о проблеме, не указывая владельца и следующий шаг;
  • копировать старый отчёт без проверки дат и фактических данных;
  • рассылать документ, не обсуждая необходимые решения.

Как внедрить проектную отчётность в компании

Один шаблон не устранит расхождения, если подразделения по-разному понимают сроки, прогресс и критичность отклонений. Для нескольких проектов нужны общие правила статуса, календарь отчётности, роли, реестры и порядок эскалации. Эти элементы обычно входят в корпоративную систему управления проектами и работу проектного офиса.

Если отчёты готовятся вручную, противоречат друг другу или не помогают руководству принимать решения, мы можем разобрать существующую практику и предложить рабочий формат. Обсудите задачу с командой «Проектного Офиса».

Для развития навыков руководителей также доступен корпоративный курс по управлению проектами.
