Проектный офис: функции, структура и организация работы
Проектный офис, или PMO (Project Management Office), — подразделение или постоянная функция, которая помогает организации выбирать, запускать и контролировать проекты по единым правилам. Он объединяет информацию о портфеле, координирует ресурсы, развивает методологию и выносит руководству вопросы, требующие решения.
Функции проектного офиса зависят от компании. Одному бизнесу нужен центр стандартов и обучения, другому — независимый контроль сроков и бюджета, третьему — управление портфелем и инвестициями. Поэтому PMO проектируют под конкретные проблемы, а не копируют готовую структуру.
Когда компании нужен проектный офис
- проектов много, но их приоритеты не согласованы;
- одни сотрудники и подрядчики нужны нескольким инициативам;
- руководители используют разные планы и форматы статуса;
- руководство узнаёт о задержках слишком поздно;
- изменения принимаются без оценки влияния;
- проекты продолжаются без подтверждённой ценности;
- опыт не сохраняется и не используется повторно;
- нет владельца методологии и информационной системы.
PMO не должен добавлять отчётность ради отчётности. Его появление оправдано, если решения становятся быстрее, прогнозы — достовернее, а ресурсы используются осознаннее.
Какие бывают проектные офисы
Поддерживающий PMO предоставляет шаблоны, консультации, обучение и базу знаний. Контролирующий PMO устанавливает обязательные требования, проверяет планы и прохождение этапов. Управляющий PMO непосредственно предоставляет руководителей проектов или отвечает за реализацию. Портфельный офис помогает отбирать инициативы, балансировать инвестиции и ресурсы.
Модели могут сочетаться: корпоративный офис управляет портфелем, а отраслевые PMO поддерживают исполнение программ.
Основные функции проектного офиса

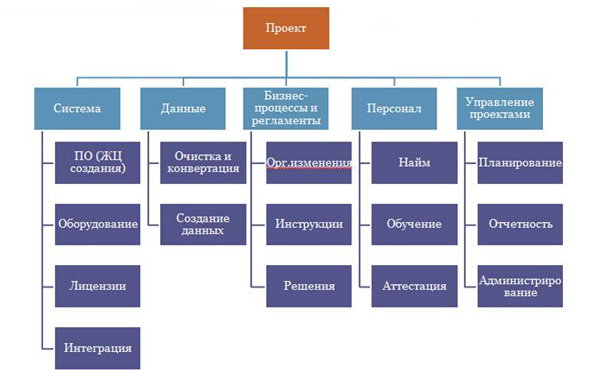

Формирование портфеля и запуск проектов
PMO регистрирует инициативы, помогает оценить ценность, стоимость, риски, зависимости и ресурсы. Решение о запуске принимает руководство или комитет, а офис обеспечивает сопоставимость материалов. После одобрения назначаются заказчик и руководитель, определяются результат, бюджет и контрольные сроки.
Методология и стандарты
Офис определяет жизненный цикл и минимальные правила. В комплект могут входить устав, календарный план, бюджет, матрица ответственности, реестр рисков, запрос на изменение, статус и итоговый отчёт. Стандарт учитывает тип и масштаб: малой инициативе не нужен комплект капитального проекта.
Планирование и ресурсы

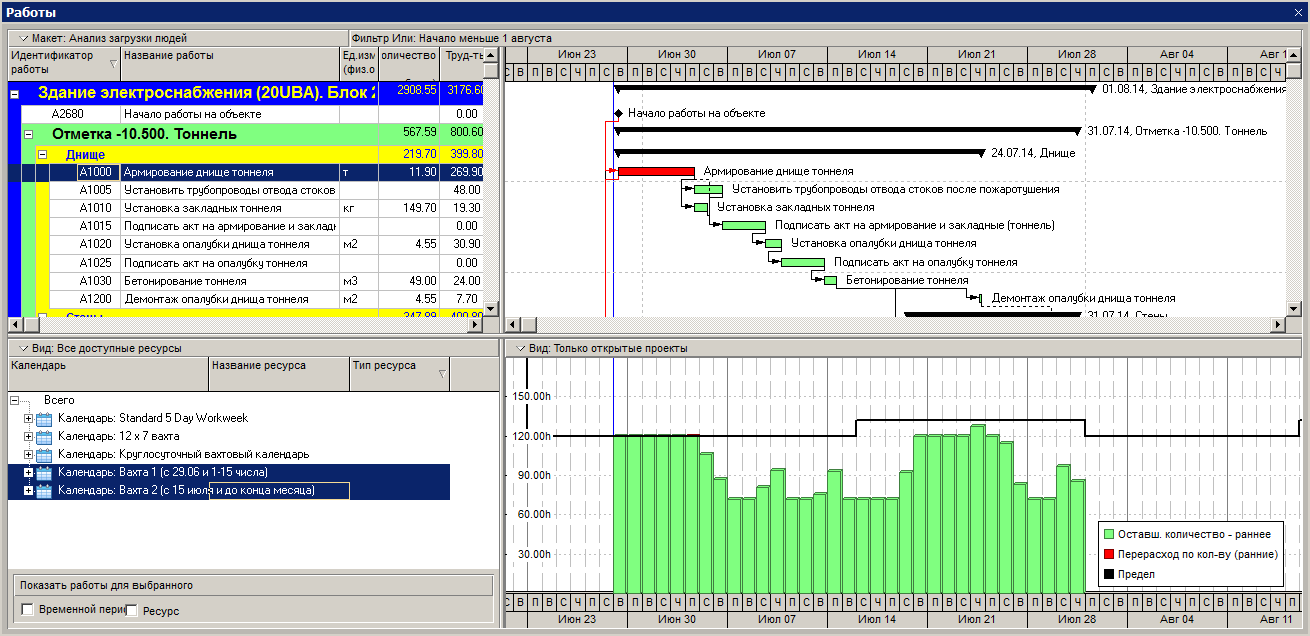

PMO проверяет полноту содержания, реалистичность сроков и зависимости. На уровне портфеля он выявляет ситуации, когда одни специалисты, оборудование или финансирование одновременно требуются разным проектам.
Контроль и прогноз
Единый цикл статуса даёт независимую картину портфеля. Хороший отчёт показывает не только выполненную работу, но и прогноз даты завершения, бюджета, критических рисков и решений для руководства.
Изменения, риски и обучение
До утверждения изменения оценивается его влияние на результат, срок, стоимость, ресурсы и другие проекты. PMO также обучает команды на реальных ситуациях, консультирует при подготовке планов и накапливает уроки.
Практический опыт проектного офиса в холдинге
Первоначальная статья была основана на опыте Александра Кольцова в крупной холдинговой структуре. Там проектом считалось межфункциональное мероприятие длительностью не менее трёх месяцев, с бюджетом свыше 20 000 долларов и участием сотрудников нескольких компаний.
Эти пороги не являются универсальным стандартом. Они служили фильтром: исключали мелкие задачи и позволяли сосредоточиться на значимых инвестициях и межорганизационной координации.

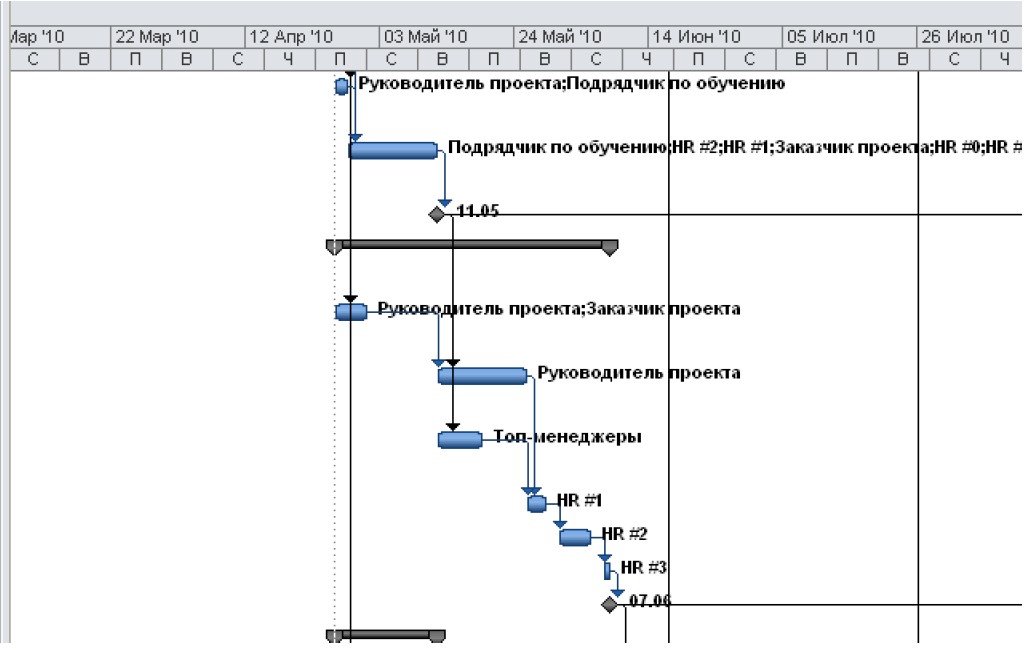

В качестве примера рассматривался 14-месячный проект автоматизации управленческого и бухгалтерского учёта. Он включал оборудование, внешнего разработчика, финансистов, бухгалтеров и ИТ-специалистов разных компаний. Такое сочетание срока, бюджета и команды требовало отдельного руководителя и общего контроля.

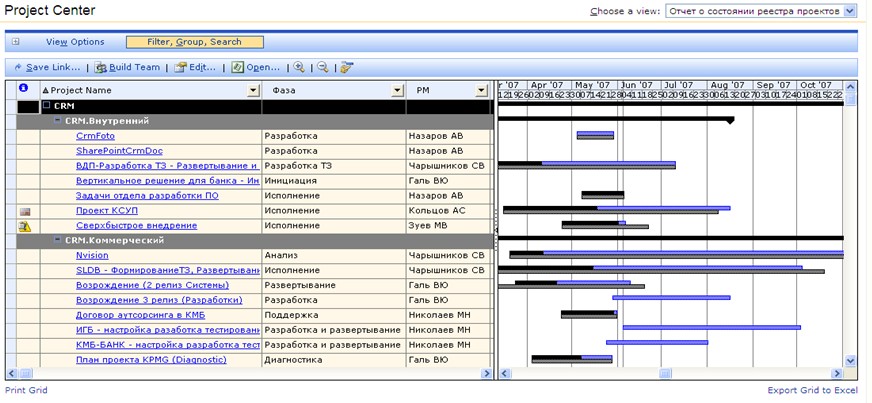

Портфель на следующий год формировался заранее. Офис анализировал сроки, стоимость и связи кандидатов, а Совет директоров определял, какие инициативы запускать обязательно, при наличии ресурсов или отложить.

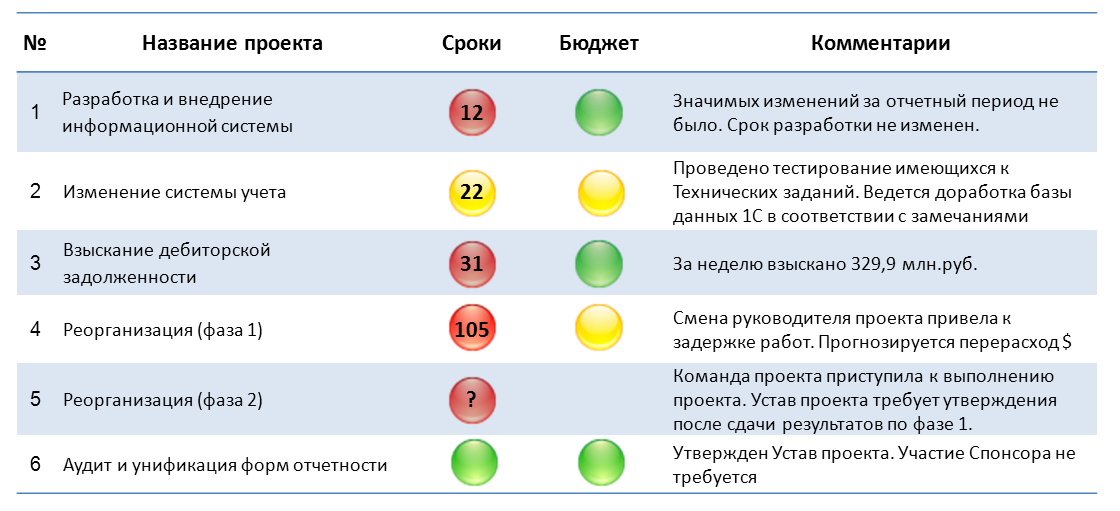

По активным проектам офис раз в две недели готовил единый статус: изменения за период, состояние ключевых результатов, освоение бюджета и вопросы для заказчика. Отдельный сводный отчёт информировал спонсоров о портфеле и общих рисках. Ценность подхода состояла в сопоставимости и независимости информации.
Структура и роли PMO
- руководитель проектного офиса отвечает за модель управления и взаимодействие с руководством;
- портфельный менеджер координирует отбор, приоритеты и ресурсы;
- методолог развивает процессы, шаблоны и обучение;
- планировщик проверяет календарно-сетевые модели;
- аналитик или контролёр собирает факт и готовит прогноз;
- администратор ИСУП поддерживает данные, права и настройки;
- руководители проектов могут входить в PMO или работать в подразделениях.
В небольшом офисе один человек совмещает роли. Важно разделить подготовку данных, управленческое решение и ответственность за результат.
Положение о проектном офисе
Положение закрепляет:
- цели и место PMO в структуре;
- типы проектов и границы ответственности;
- функции, права и обязанности;
- взаимодействие со спонсорами, комитетом и подразделениями;
- отчётность и календарь решений;
- порядок эскалации и изменений;
- показатели работы;
- владельца методологии и ИСУП.
Шаблон положения нельзя считать готовой моделью. Его проверяют на реальных проектах и устраняют требования, которые не поддерживают решения.
KPI проектного офиса
Оценка только по доле «зелёных» проектов мотивирует скрывать проблемы. Полезнее сочетать показатели:
- качество и своевременность прогнозов;
- долю проектов с назначенными ролями и базовым планом;
- скорость обработки эскалаций;
- прозрачность загрузки критических ресурсов;
- достижение результатов портфеля;
- выполнение корректирующих действий;
- использование стандартов и удовлетворённость заказчиков;
- развитие компетенций и использование уроков.
Как создать проектный офис
- Диагностировать портфель, роли, отчётность и потери.
- Согласовать с руководством цели и полномочия.
- Выбрать минимальный набор функций первого этапа.
- Разработать роли, жизненный цикл, шаблоны и календарь решений.
- Провести пилот на нескольких проектах.
- Обучить участников на материалах компании.
- Настроить ИСУП после подтверждения модели.
- Масштабировать практику и оценивать её полезность.
Начинать лучше с одной болезненной задачи: единого статуса, качества планов, запуска проектов или ресурсных конфликтов.
Частые ошибки
- PMO собирает отчёты, но не имеет доступа к руководству;
- офис отвечает за сроки без влияния на ресурсы;
- методология копируется без учёта типов проектов;
- прозрачность воспринимается как контроль ради наказания;
- автоматизация внедряется раньше процессов;
- отчёты показывают прошлое, но не прогноз;
- успех измеряется количеством шаблонов и совещаний.
Проектный офис приносит пользу, когда помогает принимать решения и поддерживает руководителей проектов, а не заменяет их ответственность.
