Программы для управления проектами: как выбрать систему
Программа для управления проектами должна поддерживать решения, которые команда действительно принимает: что делать сейчас, когда завершится проект, где не хватает ресурсов, сколько будет стоить результат и какие инициативы важнее для компании. Универсально лучшей системы нет. Доска задач удобна команде, но не заменяет календарно-сетевой график; профессиональный планировщик рассчитывает критический путь, но не управляет закупками или строительной документацией; корпоративная ИСУП объединяет портфель, но требует единых процессов и качественных данных.
В 2026 году выбирать стоит не по длине списка функций и не по обещанию искусственного интеллекта. Сначала определите управленческие задачи, масштаб, роли и источники данных, затем проверьте решение на реальном сценарии. Иногда достаточно одного сервиса, иногда нужна связка из нескольких специализированных систем.
Когда компании нужна система управления проектами
Электронная таблица и мессенджер работают, пока проектов мало, команда компактна, а зависимости легко удержать в голове. Специализированная система становится необходимой, когда:
- у участников нет единого списка работ и ответственных;
- сроки регулярно меняются, но влияние изменений не рассчитывается;
- несколько проектов конкурируют за одних специалистов;
- руководители собирают статус вручную из разных файлов;
- задачи, договоры, документы и фактические затраты не связаны;
- портфель содержит больше инициатив, чем компания способна выполнить;
- требуется история решений, разграничение доступа или аудит изменений;
- площадка и офис должны работать с одними актуальными данными.
Покупка лицензий сама по себе эти проблемы не решает. Сначала нужно договориться о составе данных, ответственности за обновление и управленческом ритме. Подробнее об основе такого контура — в руководстве по управлению проектами.
Основные классы программ
Трекеры задач и совместная работа
Trello, Jira, базовые планы Microsoft Planner и похожие сервисы показывают работу списком или доской. Они полезны для назначения задач, приоритетов, статусов, комментариев, чек-листов и вложений. Команда быстро видит очередь и незавершённую работу.
Такой класс подходит отделу, продуктовой команде или несложному проекту. Его граница — слабая поддержка сквозного календарного графика, финансов и корпоративного ресурсного планирования. Даже если в продукте есть timeline, он не всегда равнозначен профессиональной сетевой модели.
Календарно-сетевое планирование
Системы этого класса моделируют иерархию работ, длительности, зависимости, ограничения, календари, ресурсы и критический путь. Они нужны там, где последовательность операций влияет на дату завершения: в строительстве, ремонтах, промышленности, остановочных работах и сложных программах.

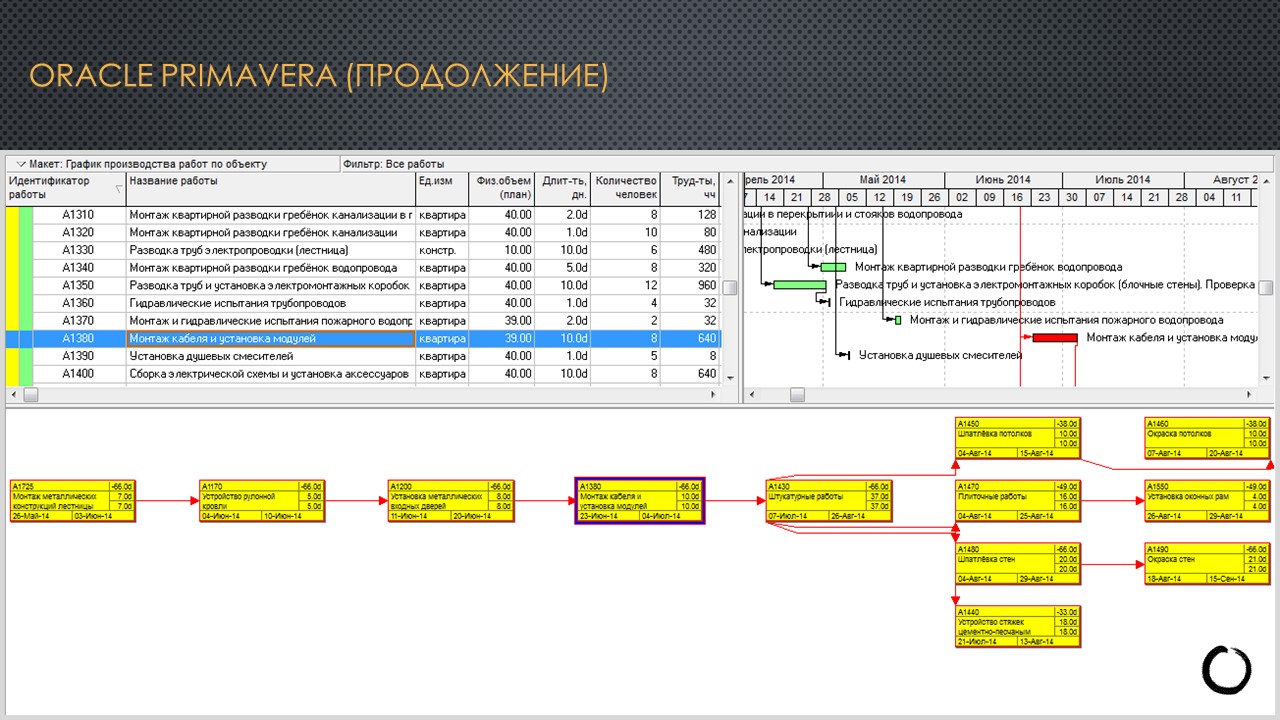

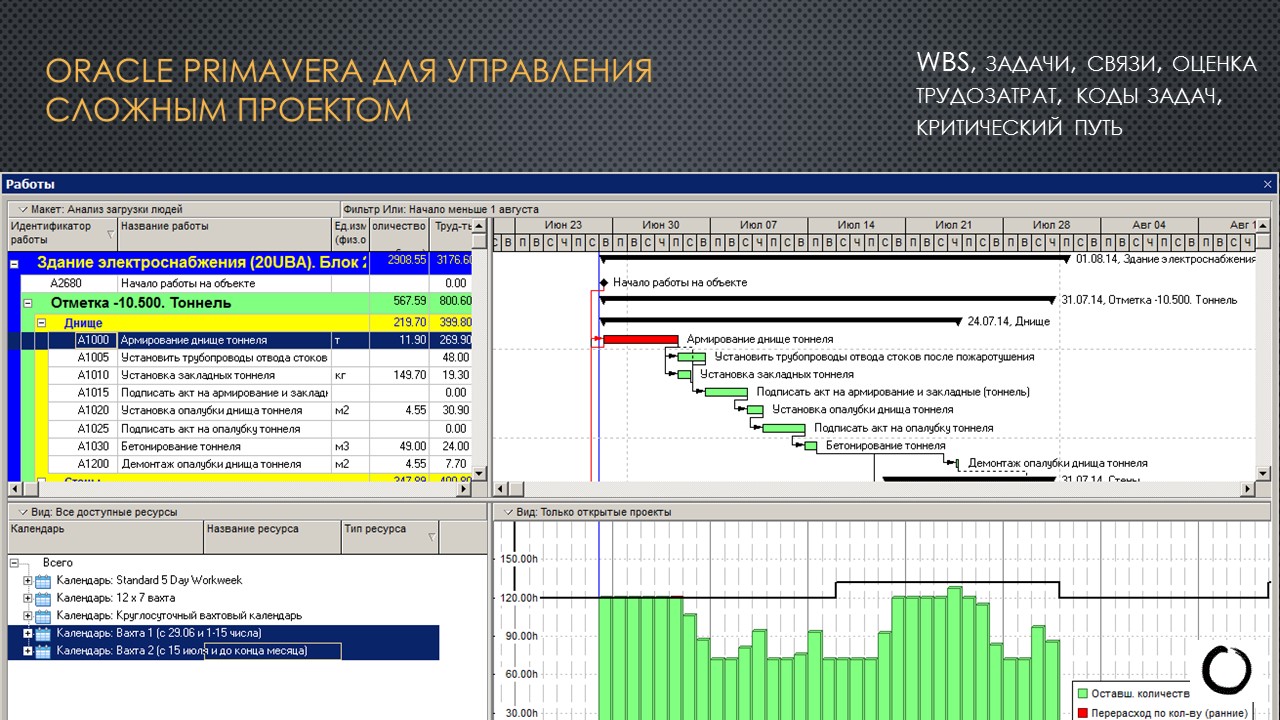

Oracle Primavera P6 предназначена для планирования и исполнения проектов, программ и портфелей. Microsoft объединяет облачные возможности Project for the web с Planner; с августа 2025 года Project for the web и Roadmap выведены из эксплуатации, поэтому при выборе экосистемы Microsoft нужно оценивать актуальные планы Planner и настольный Project, а не старые сравнительные обзоры. Премиальные планы Planner поддерживают зависимости, временную шкалу, критический путь, вехи и загрузку команды.
Календарная система полезна только при наличии исходных данных и процесса актуализации. Большой график без владельцев работ и регулярного сбора факта быстро превращается в отчёт о прошлом.
Управление портфелем проектов
PPM-система отвечает не только на вопрос «как выполнить проект», но и «какие проекты выполнять». Она объединяет инициативы, цели, бюджеты, приоритеты, риски, загрузку ресурсов и прогнозы.
Этот класс нужен проектному офису и руководству компании. Ключевые функции — единый реестр, stage-gate, сценарии приоритизации, межпроектные зависимости, ресурсные конфликты и сводная отчётность. Примерами могут быть корпоративные конфигурации Primavera, Microsoft Planner с портфелями и специализированные PPM-платформы.
Отраслевые строительные платформы и CDE
В строительстве одного графика недостаточно. Нужны чертежи и их версии, замечания, запросы информации, согласования, исполнительная документация, данные с площадки, качество, безопасность и стоимость. Common Data Environment связывает участников с актуальной документацией, а BIM/ТИМ добавляет информационную модель объекта.
Autodesk Construction Cloud, например, объединяет документы, координацию моделей, полевое и стоимостное управление. Другие отраслевые платформы могут быть сильнее в сметах, документообороте или работе заказчика. BIM-система и система управления сроками часто дополняют друг друга, а не конкурируют.
ERP и интегрированное управление бизнесом
Когда проект тесно связан с продажами, закупками, складом, временем сотрудников, счетами и фактической себестоимостью, нужен контур ERP. Odoo, например, связывает проекты и задачи с табелями времени, планированием ресурсов, продажами и другими приложениями.
ERP не заменяет Primavera в сложном календарно-сетевом планировании или CDE в управлении моделями. Её преимущество — сквозные бизнес-операции и финансовый факт. Поэтому строительная или сервисная компания часто интегрирует ERP с графиком и отраслевым хранилищем.
Корпоративная ИСУП
Информационная система управления проектами — это не обязательно один программный продукт. Она может объединять PPM, календарное планирование, задачи, документы, ERP и аналитику через общую модель данных и интеграции.
Смысл ИСУП — дать каждой роли подходящий инструмент и собрать согласованную картину для управления. Подход к выбору и внедрению описан в услуге автоматизации управления проектами.
Сравнение классов решений
| Задача | Трекер задач | Календарная система | PPM | CDE / BIM | ERP / интегрированная система |
|---|---|---|---|---|---|
| Задачи, статусы, обсуждения | Основная функция | Обычно есть | На сводном уровне | Для отраслевых процессов | Обычно есть |
| Зависимости и критический путь | Ограниченно | Основная функция | Через проекты | Не основная функция | Ограниченно |
| Межпроектные ресурсы | Ограниченно | Подробно | Основная функция | По ролям и участкам | По сотрудникам и активам |
| Приоритизация портфеля | Нет или базово | Ограниченно | Основная функция | Обычно нет | Через бюджеты и аналитику |
| Документы и модели объекта | Вложения | Вложения | Ссылки и отчёты | Основная функция | Документооборот без полноценной BIM-координации |
| Закупки, склад и финансы | Через интеграции | Через интеграции | Сводные бюджеты | Стоимость в рамках стройки | Основная функция |
| Быстрый запуск одной команды | Высокая пригодность | Требует настройки | Избыточно | Только для отраслевого сценария | Требует настройки |
| Масштаб предприятия | Через стандартизацию | Для планирования программ | Основная область | Для строительной экосистемы | Для сквозных процессов |
Сравнивать конкретные продукты стоит только внутри нужного класса и целевой архитектуры. Trello не является «упрощённой Primavera», а Primavera — «сложной доской задач»: они решают разные задачи.
Критерии выбора программы
Управленческий сценарий
Опишите пять–семь решений, которые система должна поддерживать. Например: пересчитать дату завершения после задержки поставки, увидеть перегрузку инженера, выбрать проекты в пределах бюджета или подтвердить актуальную версию чертежа. Конкретный сценарий полезнее требования «должен быть дашборд».
Масштаб и сложность
Учитывайте число проектов, задач, пользователей, юридических лиц и уровней управления. Важны не только текущие объёмы, но и рост на два–три года. Одновременно проверьте технические лимиты выбранного тарифа и производительность на реальных данных.
Метод управления
Для Kanban нужны гибкие статусы и ограничения незавершённой работы, для Scrum — backlog и спринты, для предиктивных проектов — зависимости, базовые планы и критический путь. Гибридной организации может потребоваться несколько представлений одних данных.
Ресурсы и стоимость
Уточните, что означает «управление ресурсами»: простое назначение людей, проверка доступности, выравнивание загрузки или планирование материалов и техники. Аналогично различайте бюджет, плановую стоимость работ, денежный поток и фактические бухгалтерские затраты.
Интеграции и данные
Проверьте API, импорт и экспорт, справочники, идентификаторы проектов, интеграцию с ERP, каталогом пользователей, BI и документами. Выгрузка в Excel полезна, но не является устойчивой интеграцией.
Безопасность и эксплуатация
Оцените модель доступа, журнал действий, резервное копирование, регионы хранения, требования к персональным и коммерческим данным, доступность мобильного приложения и офлайн-работы. Для локального развёртывания заранее считайте инфраструктуру, обновления и поддержку.
Полная стоимость владения
Кроме лицензий учитывайте обследование, настройку, миграцию, интеграции, обучение, администрирование и развитие. «Бесплатный» тариф может быть достаточен для пилота, но выбор нельзя строить только на возможности скачать или начать без оплаты.
Удобство для каждой роли
Руководителю нужен прогноз, участнику — понятная очередь работ, планировщику — модель зависимостей, финансисту — сопоставление бюджета и факта. Проверяйте путь каждого пользователя, а не только презентацию администратора.
Как провести пилот
- Сформулируйте проблему и измеримый эффект: например, сократить подготовку статуса с двух дней до двух часов.
- Опишите текущий процесс, владельцев данных и обязательные интеграции.
- Отберите решения нужного класса по критическим требованиям.
- Загрузите один реальный проект, а не демонстрационный шаблон поставщика.
- Проведите сценарии от ввода факта до управленческого решения.
- Проверьте качество импорта, права доступа, отчёты и мобильную работу.
- Оцените трудозатраты пользователей и администратора.
- Зафиксируйте целевой процесс, архитектуру, стоимость и план внедрения.
Пилот должен проверять не привлекательность интерфейса, а жизнеспособность процесса. Если данные некому обновлять во время пилота, масштабирование проблему усилит.
Особенности выбора для строительства
Для строительного проекта разделите как минимум четыре контура: договорный и производственный график, документацию и модели, данные с площадки, закупки и финансовый факт. Затем определите, какие данные являются первичными и как системы обмениваются идентификаторами работ, объектов и договоров.

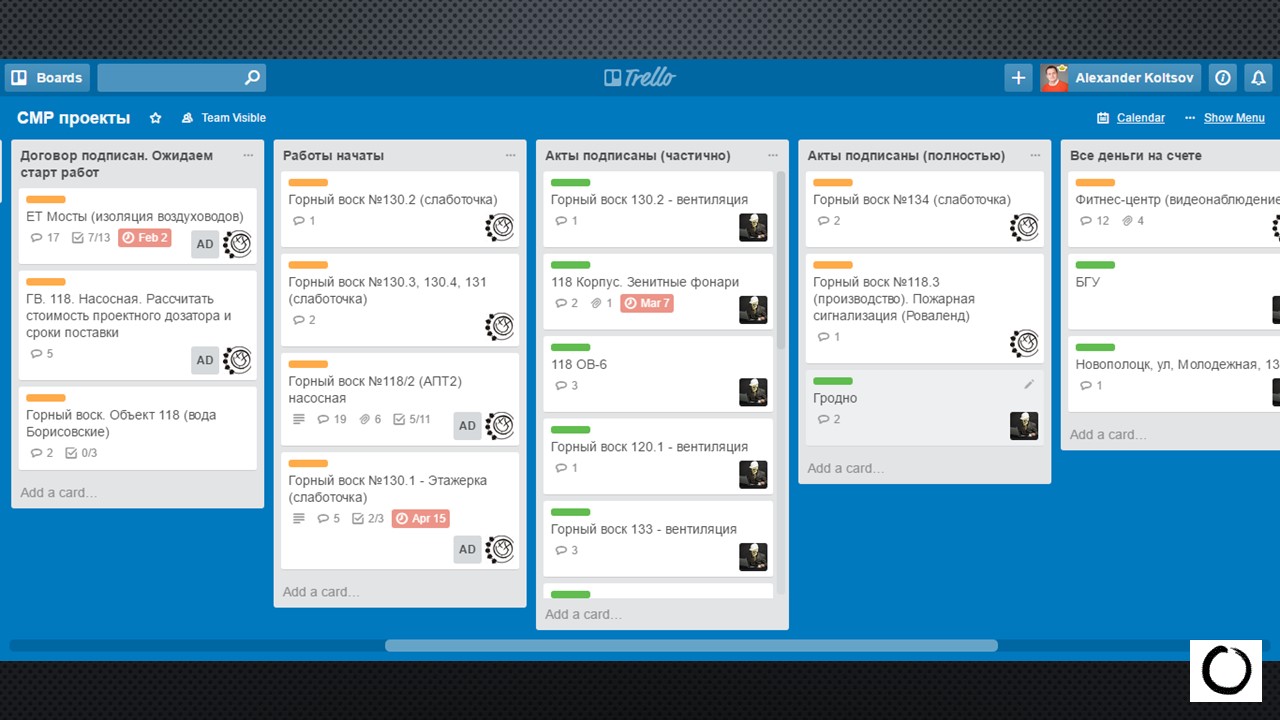

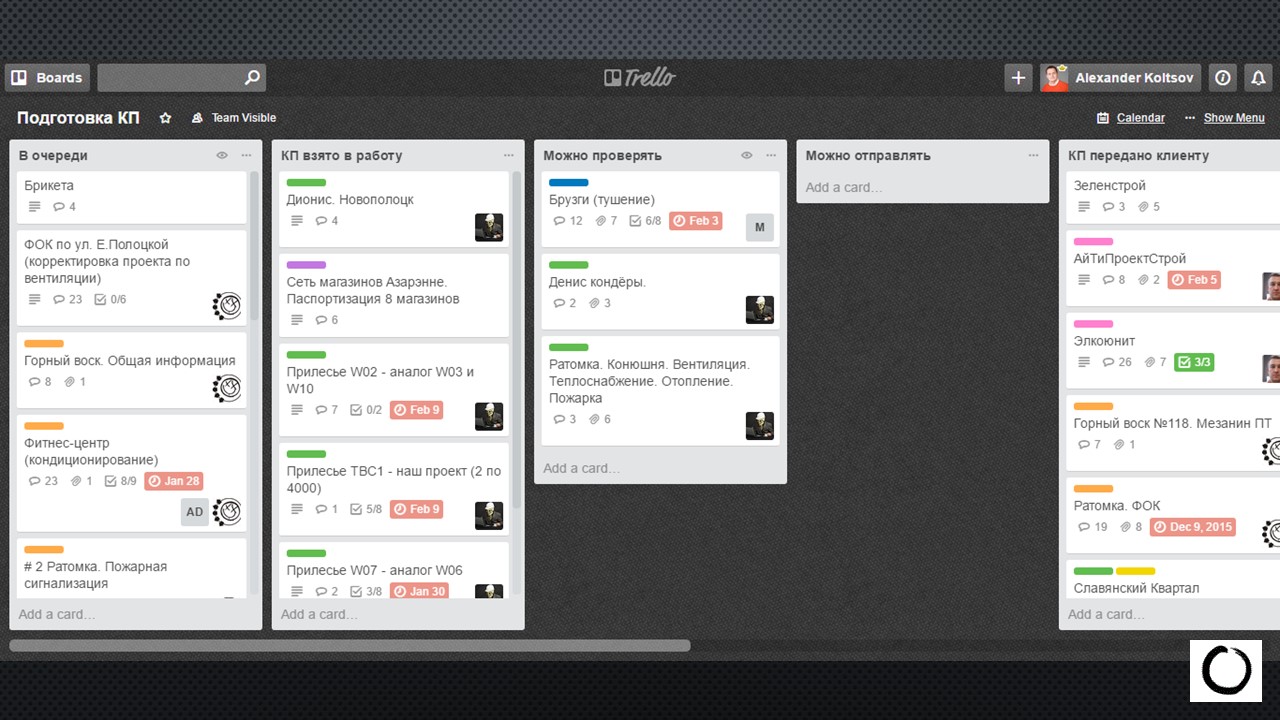

Из нашей практики сохранился важный вывод первоначальной версии статьи. Простая Kanban-доска хорошо работала для коммерческих предложений, загрузки отдельных специалистов, подбора персонала и организационных вопросов. Primavera применялась на Белорусской АЭС, жилом комплексе в Сенице и других объектах, где требовалась календарно-сетевая модель. При этом результат зависел не от установки программы, а от подготовленных исходных данных, квалификации планировщиков и регулярного обновления графика.

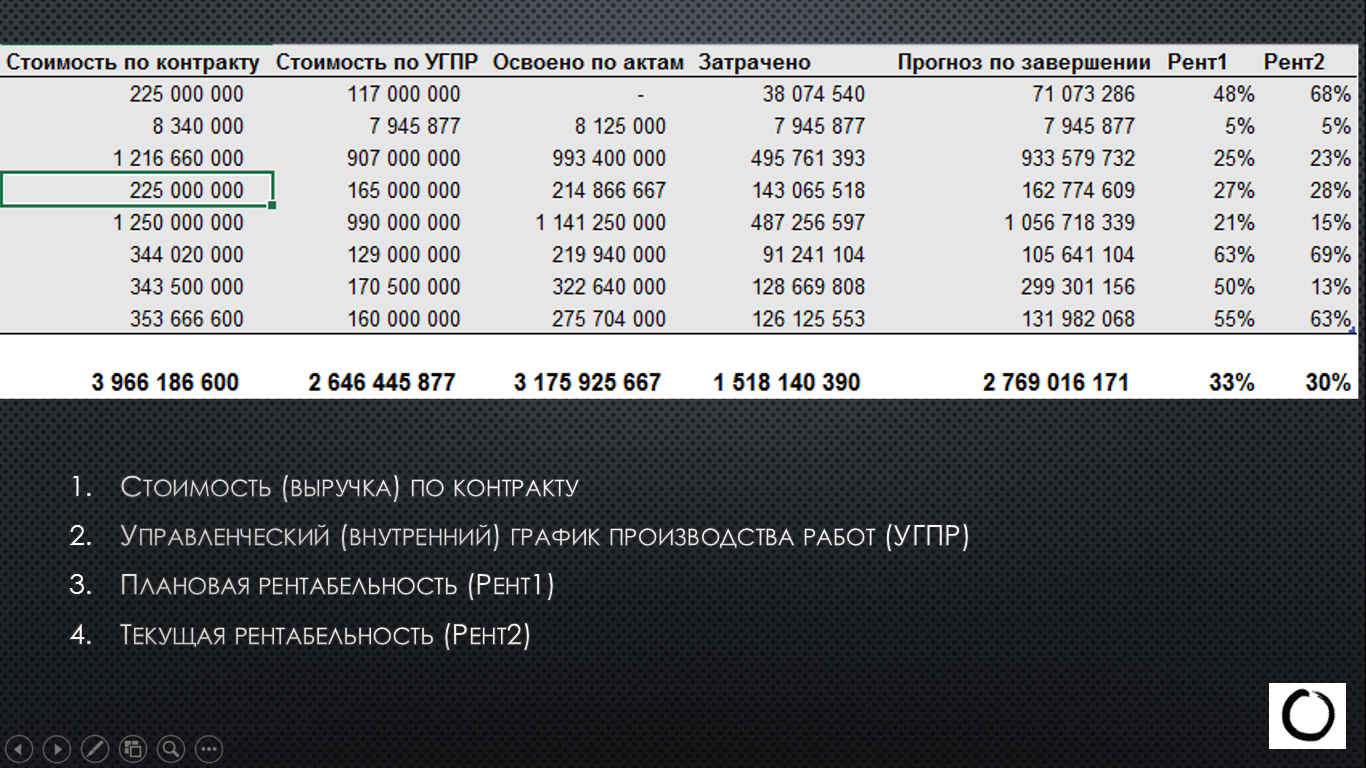

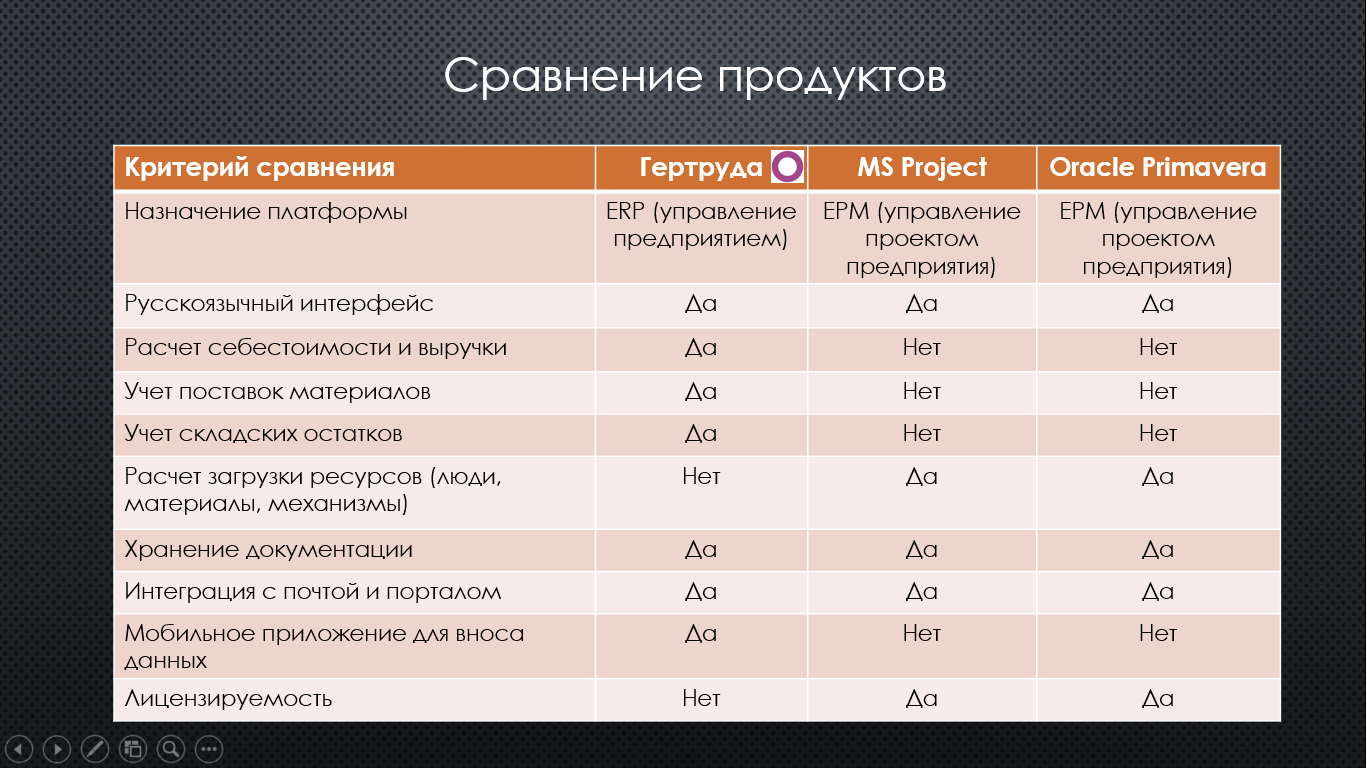

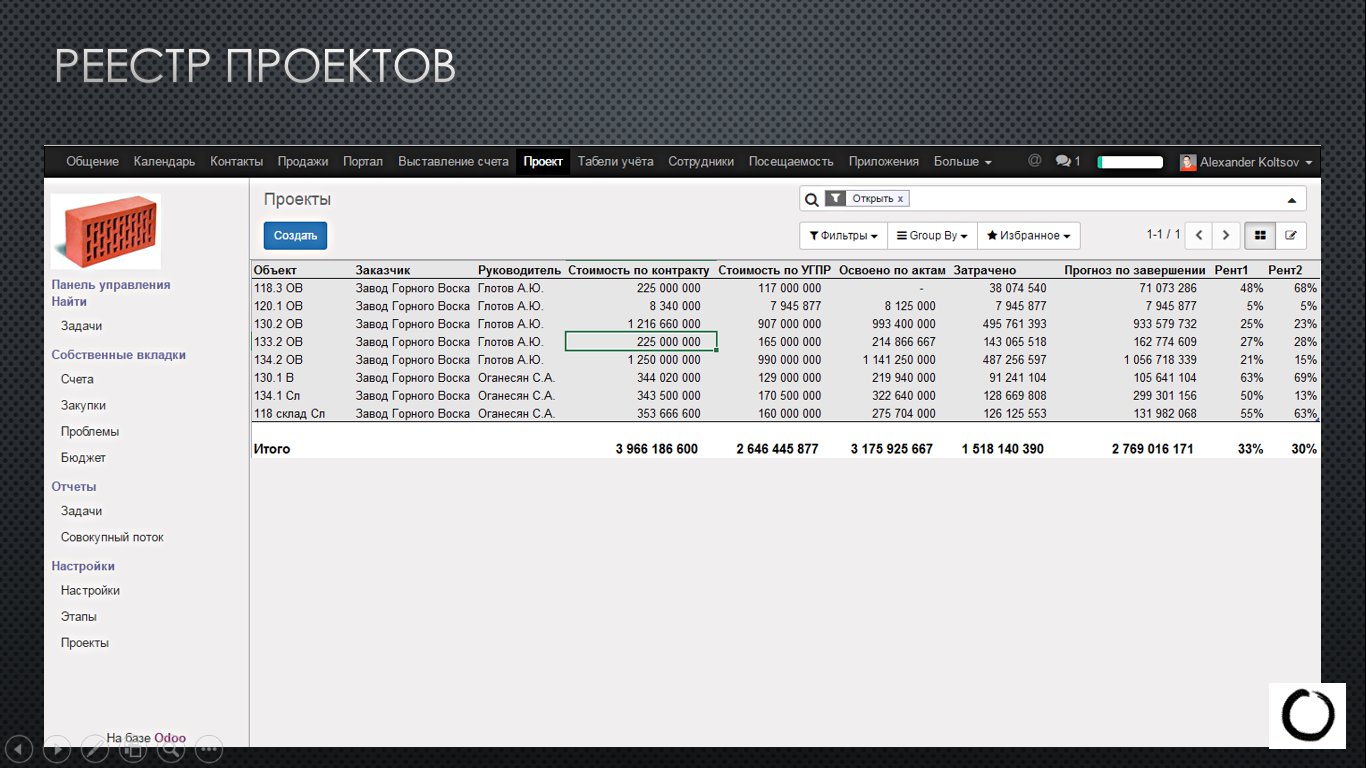

Для координации склада, закупок, финансов и площадки был создан продукт «Гертруда». Этот опыт показывает, почему строительной компании может потребоваться не один «комбайн», а связка календарного, отраслевого и финансового контуров.
Типичные ошибки
- выбирать продукт до описания управленческой задачи;
- копировать старый процесс в новую систему без упрощения;
- требовать максимум функций «на будущее»;
- путать красивый дашборд с достоверным прогнозом;
- не назначать владельцев справочников и фактических данных;
- запускать все проекты и подразделения одновременно;
- недооценивать миграцию, интеграции и обучение;
- сравнивать продукты разных классов по единому рейтингу;
- измерять успех числом выданных лицензий.
Частые вопросы
Какая программа лучше для небольшой команды?
Обычно достаточно трекера задач с доской, ответственными, сроками, комментариями и простым отчётом. Усложняйте инструмент только после появления реальной потребности в зависимостях, ресурсах или финансовом контуре.
Чем ИСУП отличается от программы управления проектами?
Программа — отдельный инструмент. ИСУП включает программные компоненты, данные, интеграции, роли, регламенты и отчётность. В крупной организации ИСУП часто строится из нескольких продуктов.
Можно ли вести строительный проект только в BIM-системе?
Информационная модель и CDE решают задачи координации объекта и документов, но могут не покрывать профессиональный график, портфель, закупки и бухгалтерский факт. Нужный состав зависит от обязанностей заказчика, проектировщика и подрядчика.
Облачная или локальная система лучше?
Облако обычно быстрее запускается и проще обновляется. Локальное размещение может требоваться политикой безопасности, интеграциями или автономностью. Сравнивать нужно риски, эксплуатацию и полную стоимость, а не только место установки.
Нужна ли одна система для всей компании?
Единые справочники и отчётность полезны, но одинаковый интерфейс не обязан обслуживать все роли. Часто рациональнее интегрированная архитектура с несколькими специализированными инструментами.
Следующий шаг
Начните с короткого обследования: какие решения принимаются, какие данные уже есть и где возникает потеря управляемости. «Проектный Офис» помогает сформировать требования, выбрать архитектуру и внедрить информационную систему управления проектами. Для сложного календарного планирования отдельно доступно внедрение Oracle Primavera.
