Методологии управления проектами: как выбрать подход

Методологию управления проектом выбирают не по популярности, а по характеру работы. Если результат можно подробно определить заранее, изменения дороги, а этапы жёстко зависят друг от друга, полезен классический предиктивный подход. Если решение предстоит искать вместе с пользователями и требования будут меняться, лучше подходит Agile. Scrum помогает организовать адаптивную разработку сложного продукта, а гибридный подход соединяет общий план проекта с итерационной работой отдельных команд.

Главный вопрос — не «Waterfall или Agile?», а где проекту нужна предсказуемость, а где возможность быстро проверить гипотезу и изменить решение. Один подход редко одинаково хорошо обслуживает все части сложного проекта.

Что такое методология управления проектами

Методология определяет принципы, роли, процессы, артефакты и правила принятия решений. Она отвечает на практические вопросы: как планировать работу, кто определяет приоритеты, когда показывать результат, как обрабатывать изменения и по каким признакам оценивать прогресс.

Термины часто смешивают. Agile — набор ценностей и принципов адаптивной работы, а не пошаговая методология. Scrum — минимальный фреймворк для создания сложных продуктов. Waterfall — распространённое название последовательной модели, хотя реальные предиктивные проекты обычно допускают уточнения и возвраты. Гибридный подход — осознанное сочетание предиктивных и адаптивных способов управления.

Методология не заменяет цель, компетентную команду и ответственного заказчика. Она создаёт рабочий контур, в котором участники получают информацию и принимают решения.

Сравнение Waterfall, Agile, Scrum и гибридного подхода

КритерийWaterfall / предиктивный подходAgileScrumГибридный подход
Что этоПоследовательное планирование и выполнение фазЦенности и принципы адаптивной работыФреймворк внутри AgileСочетание разных моделей в одном контуре
ТребованияВ основном определяются до исполненияУточняются по обратной связиУпорядочиваются в Product BacklogСтабильная часть фиксируется, неопределённая уточняется
ПланированиеПодробный сквозной планПланы пересматриваются по мере обученияProduct Goal, Sprint Goal и план спринтаОбщие вехи плюс итерационные планы команд
Поставка результатаОбычно по фазам или в концеЧастыми полезными частямиПригодными инкрементами за спринтПо контрольным точкам и итерациям
ИзмененияОцениваются и согласуютсяОжидаются и используются для улучшения решенияМеняют Product Backlog, не разрушая Sprint GoalОбрабатываются по правилам соответствующей части
Где полезенСтабильный результат, дорогие изменения, много зависимостейНеопределённость, поиск решения, ранняя проверка ценностиСложная продуктовая разработкаРазные типы работ и ограничений в одном проекте
Основной рискПоздно обнаружить ошибку в требованияхПотерять долгосрочную координациюФормально выполнять события без ценного инкрементаПолучить два несвязанных процесса

Таблица показывает типичные свойства, а не строгие границы. Предиктивный проект может выпускать промежуточные результаты, а Agile-команда может планировать бюджет и сроки. Отличается прежде всего способ работы с неопределённостью.

Когда выбирать предиктивный подход

Предиктивное управление полезно, когда результат и технология понятны, последовательность работ обусловлена физическими или договорными зависимостями, а стоимость позднего изменения высока. Это характерно для части строительных, инфраструктурных, регуляторных и миграционных проектов.

В начале команда декомпозирует результат, определяет зависимости, оценивает ресурсы, сроки и стоимость, формирует базовый план. Фактическое выполнение сравнивается с планом, а изменение проходит оценку влияния и согласование.

Преимущество подхода — единый прогноз и прозрачность зависимостей. Ограничение — риск принять предположения за достоверные требования. Если пользователи впервые увидят продукт перед запуском, правильное исполнение плана не защитит от создания неподходящего результата.

Предиктивность не означает запрет изменений. Хорошее управление требует пересчитывать прогноз, когда меняются условия, и предоставлять заказчику варианты решения.

Когда нужен Agile

Agile возник в разработке программного обеспечения как ответ на проекты, где невозможно заранее описать все детали полезного продукта. Работа ведётся небольшими частями, команда регулярно получает обратную связь и меняет приоритеты на основании новых знаний.

Адаптивный подход оправдан, если:

  • потребность пользователя понятна не полностью;
  • решение можно создавать и проверять частями;
  • заказчик или владелец продукта доступен для регулярных решений;
  • команда способна выпускать пригодный результат короткими циклами;
  • стоимость эксперимента ниже стоимости поздней ошибки;
  • рынок или технология меняются быстрее первоначального плана.

Agile не означает отсутствие сроков, бюджета, архитектуры и документации. Команда сохраняет столько планирования и документов, сколько нужно для управления риском и эксплуатации результата. Меняется не ответственность, а горизонт детализации и частота пересмотра решений.

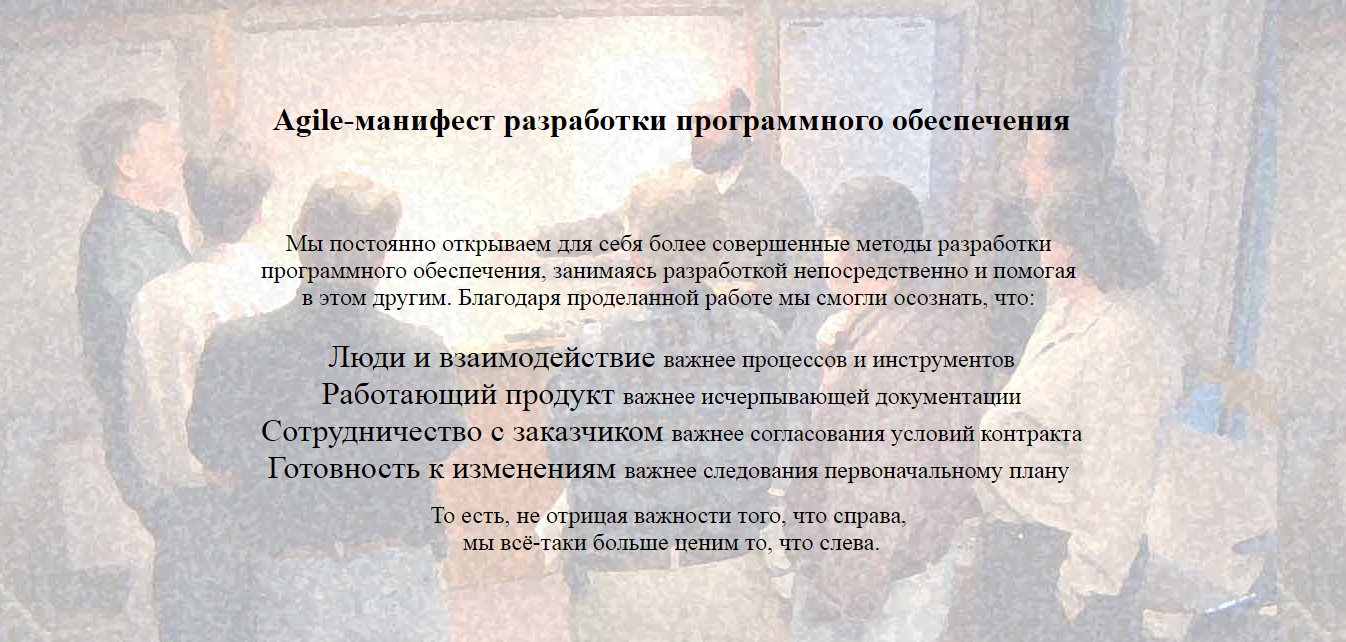

Оригинальные ценности и принципы опубликованы в Манифесте Agile. Их полезно использовать как критерии поведения, а не как замену конкретному процессу.

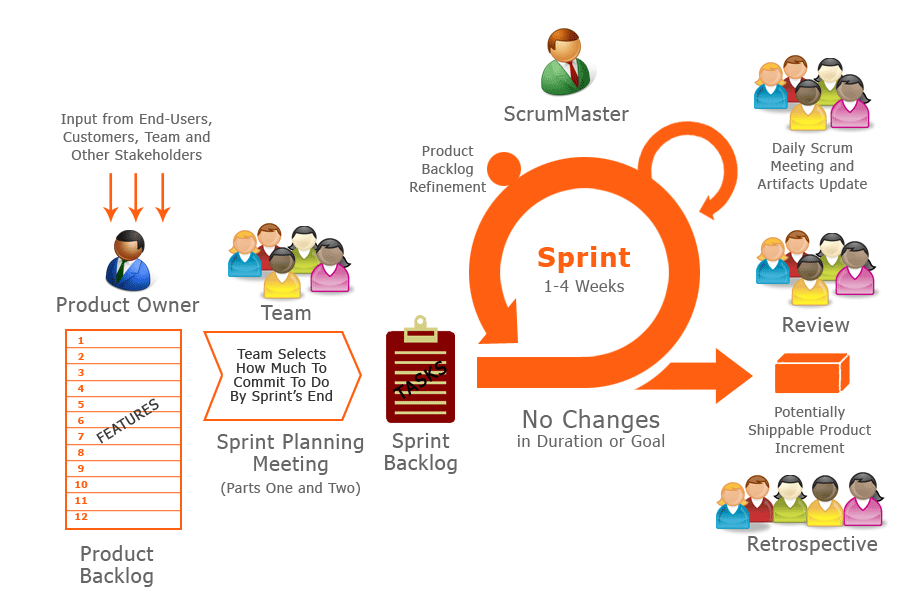

Как работает Scrum

Scrum организует работу одной команды над сложным продуктом короткими спринтами продолжительностью не более месяца. Product Owner отвечает за максимизацию ценности и управление Product Backlog. Scrum Master помогает участникам понимать и применять Scrum. Developers создают пригодный инкремент продукта.

В Scrum три артефакта:

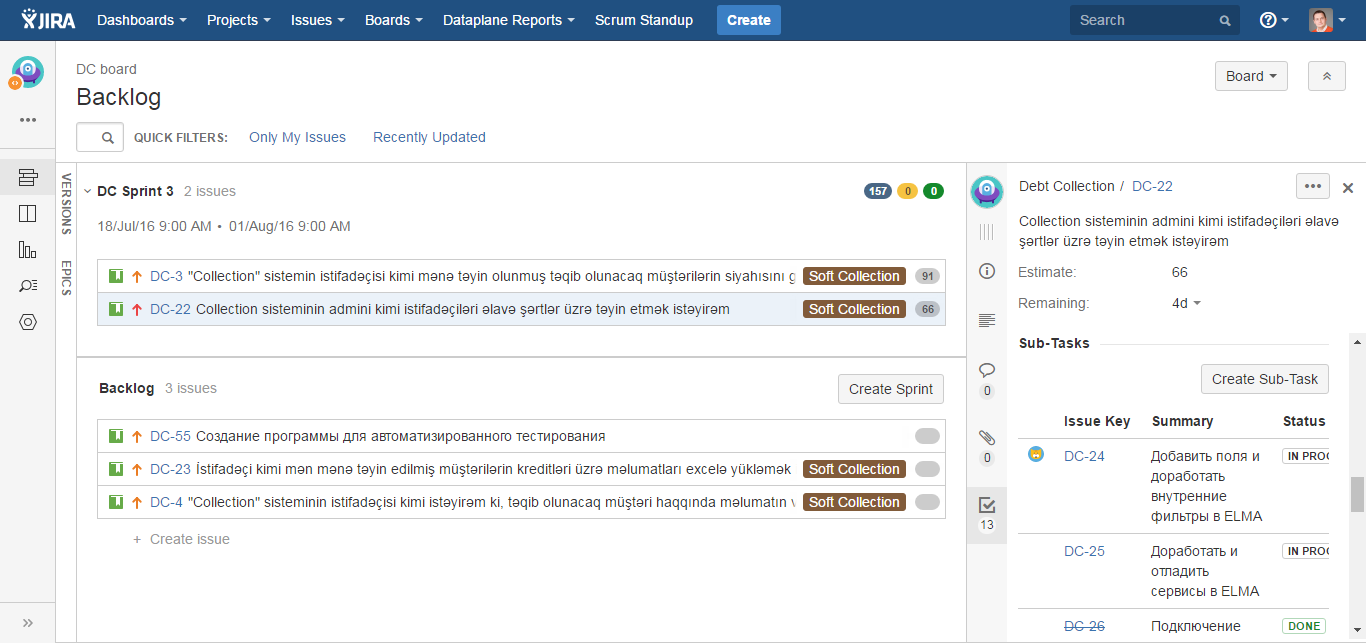

  • Product Backlog — упорядоченный список необходимого для улучшения продукта; его обязательство — Product Goal;
  • Sprint Backlog — выбранная цель и план работы на спринт; его обязательство — Sprint Goal;
  • Increment — пригодный шаг к Product Goal; его обязательство — Definition of Done.

Спринт включает Sprint Planning, Daily Scrum, Sprint Review и Sprint Retrospective. На планировании команда определяет ценную цель спринта и способ её достижения. Daily Scrum помогает Developers корректировать план. На Sprint Review результат и изменения среды обсуждаются со стейкхолдерами. Ретроспектива используется для улучшения качества и способа работы.

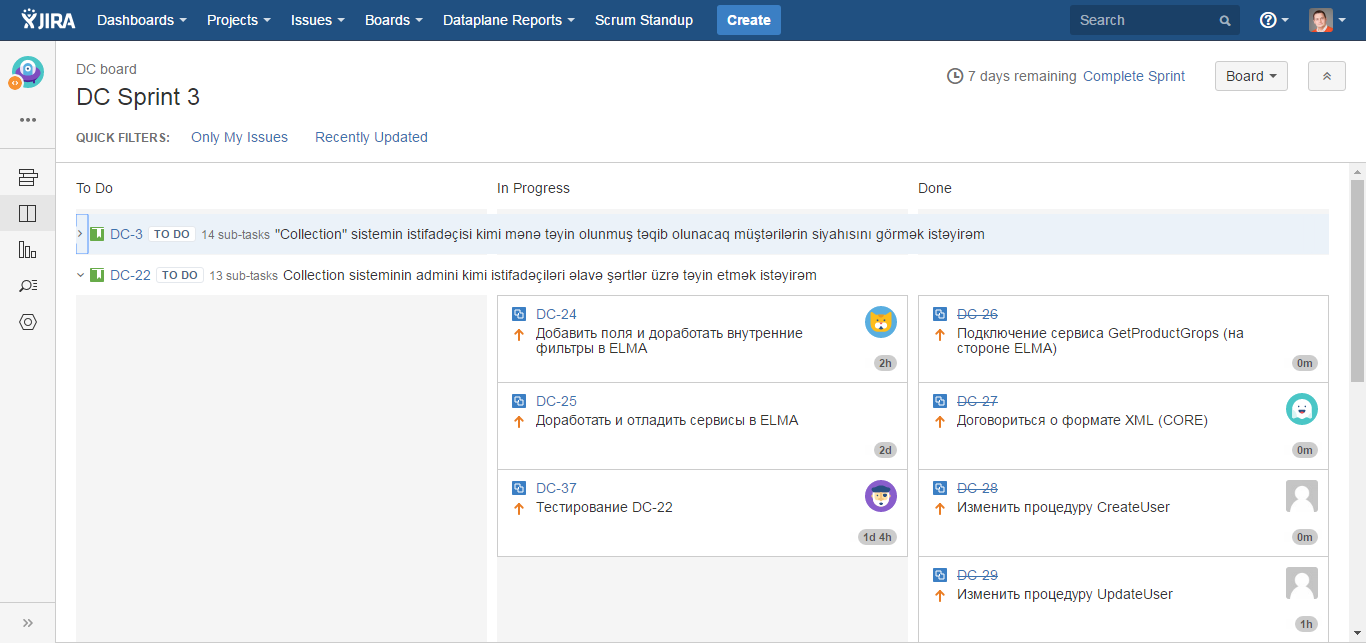

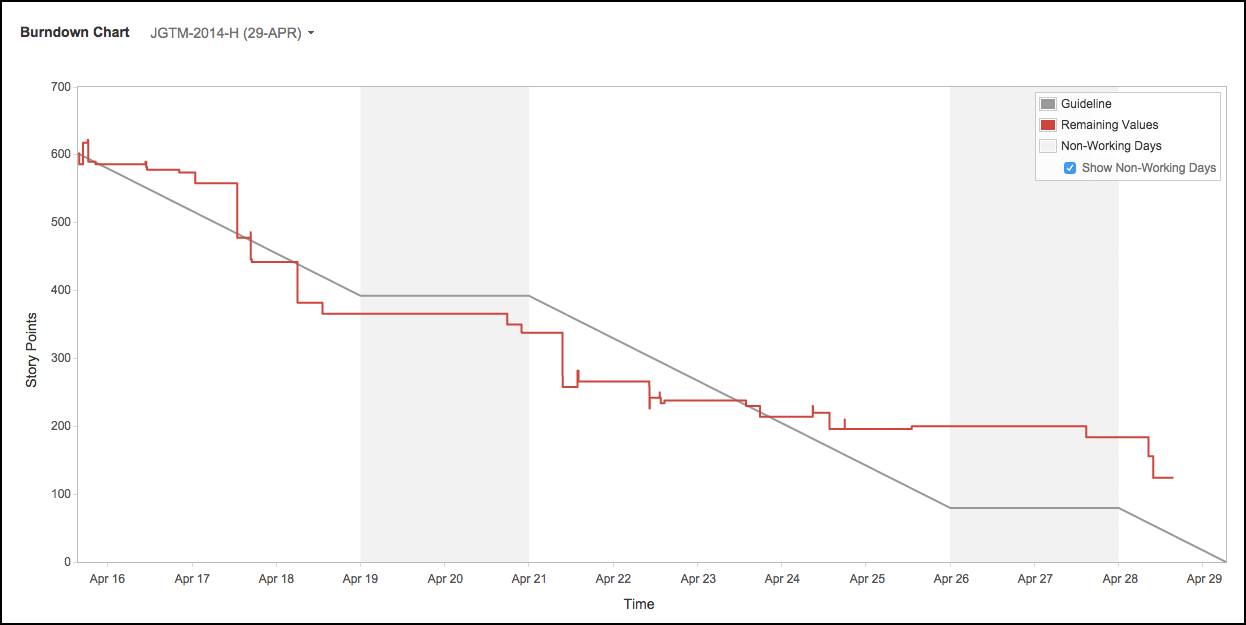

Диаграмма сгорания, Kanban-доска, пользовательские истории и Planning Poker могут быть полезны, но не являются обязательными элементами Scrum. Три стандартных вопроса на Daily Scrum также не обязательны: важен рабочий план достижения Sprint Goal.

Scrum подходит не каждой организации. Без полномочий Product Owner, устойчивой команды, прозрачного результата и возможности регулярно создавать Increment события превращаются в календарь совещаний. Для системного изменения процесса полезна отдельная услуга внедрения Agile и Scrum.

Когда работает гибридный подход

Гибрид нужен, когда разные части инициативы имеют разную природу. Например, компания запускает клиентский портал к установленной договором дате. Инфраструктура, безопасность, закупки и миграция данных управляются по общему плану с контрольными точками. Интерфейс и функции портала продуктовая команда создаёт спринтами, проверяя решения на пользователях.

Чтобы гибрид не стал набором противоречий, необходимо определить:

  • единый результат и владельца бизнес-цели;
  • какие части планируются предиктивно, а какие адаптивно;
  • точки передачи результатов и общие зависимости;
  • единые правила управления бюджетом, рисками и изменениями;
  • частоту синхронизации прогнозов;
  • показатели уровня проекта и продукта.

Не стоит заставлять Scrum-команду обещать детальный состав каждого спринта на год вперёд. Но команда должна давать информацию для общего прогноза: достигнутые результаты, риски, зависимости, ожидаемый диапазон и решения, необходимые от руководства.

Как выбрать подход: семь критериев

1. Определённость результата

Если требования можно проверить и согласовать до начала работ, предиктивный план реалистичен. Если представление о продукте изменится после первого использования, нужны итерации и прототипы.

2. Определённость технологии

Знакомая технология позволяет точнее оценить работу. Исследование, новая архитектура или неизвестная производительность требуют экспериментов и коротких циклов обучения.

3. Стоимость изменения

Изменить макет интерфейса обычно дешевле, чем переделать построенную конструкцию или мигрированную базу. Чем быстрее растёт стоимость изменения, тем больше решений нужно проверить заранее.

4. Возможность поставлять частями

Agile особенно полезен, когда отдельный Increment можно показать или передать пользователю. Если ценность возникает только после завершения всего комплекса, итерации всё равно могут снижать технический риск, но не обеспечат ранний бизнес-эффект автоматически.

5. Доступность заказчика

Адаптивная работа требует своевременных приоритетов и обратной связи. Если ответственное лицо появляется раз в квартал, Product Backlog быстро перестанет отражать реальную ценность.

6. Регуляторные и договорные ограничения

Обязательные согласования, сертификация и фиксированный объём влияют на модель управления. Они не запрещают Agile, но требуют встроить доказательства, документацию и контрольные точки в процесс создания продукта.

7. Зрелость команды и организации

Самоуправление требует компетенций и прозрачности, а подробный план — качественных исходных данных и дисциплины обновления. Выбирать нужно не идеальную схему из книги, а процесс, который организация способна поддерживать и улучшать.

Практические примеры выбора

Строительство типового объекта. Архитектурные решения, разрешения, закупки и последовательность работ требуют сквозного графика. Для проектирования отдельных пользовательских зон можно применять прототипы и итерационные согласования, но общий контур остаётся предиктивным.

Новый цифровой продукт. Компания знает проблему клиента, но не знает лучшее решение. Небольшие релизы и продуктовые метрики позволяют проверять гипотезы. Scrum подходит, если стабильная команда способна создавать пригодные инкременты и Product Owner действительно управляет ценностью.

Внедрение ERP. Договор, инфраструктура, миграция и дата перехода требуют общего плана. Настройку процессов разумно выполнять итерациями: показать сценарий пользователям, получить обратную связь и уточнить следующий приоритет. Это типичный кандидат на гибрид.

Исследовательский проект. Результат отдельных экспериментов заранее неизвестен. Нужны короткие циклы проверки гипотез и точки принятия решения о продолжении финансирования. Детальный план всех будущих открытий создаст ложную точность.

Типичные ошибки

  • внедрять Scrum как новое название еженедельной отчётности;
  • считать Agile способом начать работу без цели и приоритетов;
  • фиксировать объём, срок и бюджет, но ожидать свободного изменения требований;
  • измерять продуктивность числом задач или Story Points между разными командами;
  • назначать Product Owner без полномочий принимать продуктовые решения;
  • сохранять функциональные подразделения и называть временную группу Scrum Team;
  • смешивать подходы без единого владельца, прогноза и точек синхронизации;
  • применять одинаковый процесс к продуктовой разработке, закупке и строительным работам.

Сигнал неправильного выбора — не само отклонение от плана, а отсутствие механизма, который своевременно превращает новую информацию в решение.

Частые вопросы

Agile лучше Waterfall?

Нет универсально лучшего подхода. Agile лучше работает с неопределённостью и обратной связью, предиктивная модель — со стабильным результатом, зависимостями и высокой стоимостью изменений. Важна пригодность к конкретной работе.

Scrum и Agile — одно и то же?

Нет. Agile описывает ценности и принципы, а Scrum задаёт конкретный минимальный фреймворк с ответственностями, событиями и артефактами. Можно применять Agile-принципы без Scrum.

Можно ли применять Scrum не в ИТ?

Да, если команда создаёт сложный продукт и может регулярно получать проверяемый Increment. Название отрасли менее важно, чем характер работы и возможность обратной связи.

Нужен ли руководитель проекта в Scrum?

Scrum не определяет такую ответственность. Функции традиционного руководителя распределяются между участниками или остаются во внешнем контуре организации. Если проект включает закупки, договоры и несколько команд, интеграционная роль может быть необходима, но она не должна подменять Product Owner, Scrum Master и Developers.

Как начать выбор методологии?

Опишите результат, неопределённости, зависимости, стоимость изменения и доступность обратной связи. Затем разделите работу на участки с разными условиями и договоритесь, как их планы и решения будут синхронизироваться.

Следующий шаг

Если нужно не только выбрать термины, а изменить способ работы команд, начните с диагностики текущего процесса, ролей, ограничений и готовности руководства. Для системного понимания проектной работы используйте руководство по управлению проектами, а для развития команды — программы корпоративного обучения.

Обсудить внедрение Agile и Scrum
